2026年6月26日、大阪市東南部の浸水対策の要である「住之江抽水所」で、雨水ポンプ6基すべてが水没し運転不能となりました。大阪市は「復旧には相当期間を要する」(4年後・300億円)と発表しており、現在も通常時より浸水リスクが高い状態が続いています。
この記事では、
- なにわ大放水路とはどんな施設なのか
- 通常ならどれだけの排水能力があるのか
- 30万トンの雨水を何時間で排水できるのか
- 現在の排水能力
- 数か月後の見通し
について解説します。

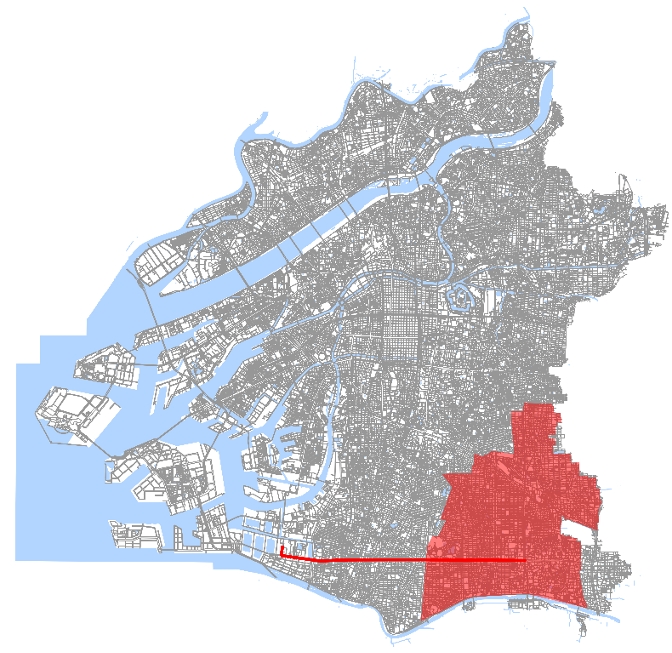

生野区、阿倍野区、平野区、東住吉区、住吉区、住之江区及び周辺地域では、通常より浸水のおそれが高くなっています。
なにわ大放水路は、大阪市東南部の雨水を地下約30mにある巨大トンネルへ集め、住之江抽水所のポンプで住吉川へ排水する施設です。
主なスペック
- 延長:約12.2km
- 最大内径:約6.5m
- 貯留能力:約30万トン
- 排水ポンプ:6基
- 計画排水能力:毎秒73㎥(73トン)
大阪市最大の排水施設として、豪雨時の浸水防止を担っています。
住之江抽水所の計画排水能力は
毎秒73㎥(73トン)です。
これを時間換算すると
73 × 3,600秒
=262,800トン/時間
となります。
つまり、1時間に約26万トンの排水能力があります。
なにわ大放水路の貯留容量は約30万トンです。
計算すると
300,000 ÷ 262,800
=約1.14時間
つまり、
約1時間10分程度
で満水状態から排水できる計算になります。
もちろん、実際には
- 雨が降り続いている
- 流入量が変化する
- ポンプ運転の制御
などがあるため、この時間どおりになるわけではありません。
しかし、施設の設計能力としては約1時間強で排水できる規模になります。

排水能力の回復イメージ(当ブログ作成)
| 時期 | 排水能力 | 30万m³を排水する場合 |
|---|---|---|
| 被災直後(2026年6月) | 32m³/分 | 約7日 |
| 仮設ポンプ増強後(2026年10月~2027年1月) | 118m³/分 | 約2日 |
| さらに増強(2027年1月~2027年5月) | 138m³/分 | 約1.5日 |
| R9年度以降(2027年6月~2028年12月) | 874m³/分 | 約6時間 |
| R11年度(2029年1月~2030年12月) | 1,609~4,500m³/分 | 約3時間~約1時間 |

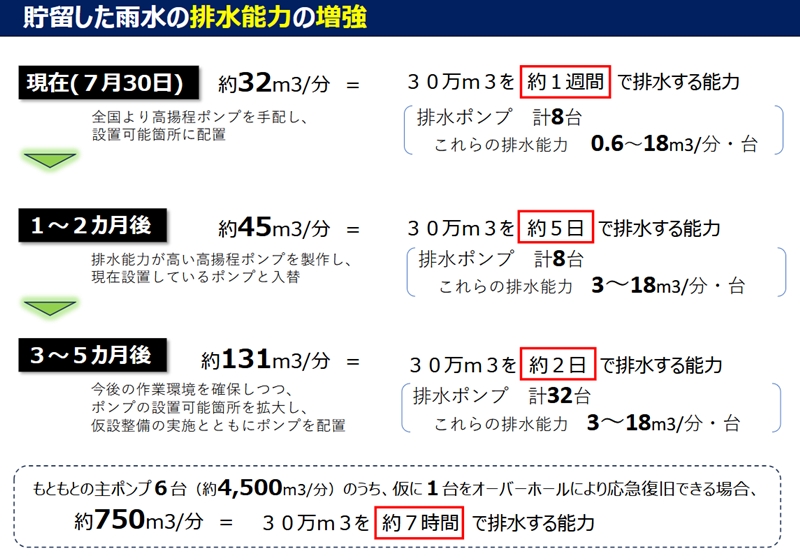

ポイントは、2026年度は仮設ポンプで応急的に排水能力を確保し、2027年度以降に本復旧を進め、2029年度には最大4,500m³/分まで排水能力を回復させる計画ということです。

| 日時 | ポンプ台数 | 処理能力(時・分・秒) | 30万トンを排水する時間 |
|---|---|---|---|
| 通常 | 6台 | 約26万トン/時 (4,380㎥/分) (73㎥/秒) |
1時間10分(30万トン) |
| 2026年7月30日時点 | 仮設ポンプ6台 既存残水排水用ポンプ2台 |
1,900トン/時 (32㎥/分) (0.53㎥/秒) |
1週間(約32万トン) |
| 1~2カ月後 | 仮設ポンプを大型化(合計8台) | 2,700トン/時 (45㎥/分) (0.75㎥/秒) |
5日(約32万トン) |
| 3~5カ月後 | 32台に増設 | 7,900万トン/時 (131㎥/分) (2.18㎥/秒) |
2日(約38万トン) |
| 通常ポンプ1基復旧の場合 | 4.5万トン/時 (750㎥/分) (12.5㎥/秒) |
7時間(約32万トン) |
当ブログでの計算は概算によるものであり、実際の数値とは異なる場合があります。
通常ポンプ1基は、オーバーホールにより応急復旧できる場合の数値です。

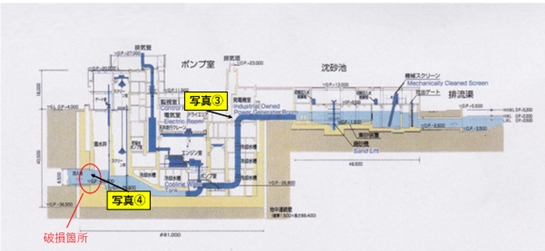

2025年5月21日、荏原製作所は、大阪市建設局より南港第2抽水所(住之江抽水所)における大型ポンプの設備更新工事を受注しました。
- 工事諸元:先行待機形 立軸斜流ポンプ(1500VZGE型)1台(Φ1500mm×331㎥/min×7.5m×700kW)
- 工期:2025年3月4日~2027年7月30日
- 施工場所:大阪市住之江区南港中 1-1-22 (南港第2抽水所内)
引用 荏原製作所
- 311㎥/分を1台で排水
- 5.2㎥/秒を1台で排水
